Herinrichting Bergerstraat in Nattenhoven

De Bergerstraat in Nattenhoven is toe aan groot onderhoud. Ook is de verkeerssituatie nu niet veilig genoeg. Daarom nemen we extra verkeersmaatregelen om de straat veiliger te maken. Daarnaast willen we wateroverlast voorkomen. We gaan daarom maatregelen nemen om regenwater beter onder de grond op te vangen.

Waar hebben we gewerkt?

Bijna de hele Bergerstraat is opnieuw ingericht. Het gaat om het stuk tussen de kruising met de Veerweg en Grachtstraat, tot aan de dorpsgrens richting Obbicht. We hebben ook aan een deel van de Nattenhover Koestraat gewerkt. Daar is het riool aangepast, zodat het meer regenwater kan opvangen.

Hieronder staan foto’s van het voorlopige resultaat. We moeten nog een paar dingen doen. Je leest daar meer over in dit bericht onder het kopje 'Planning'.

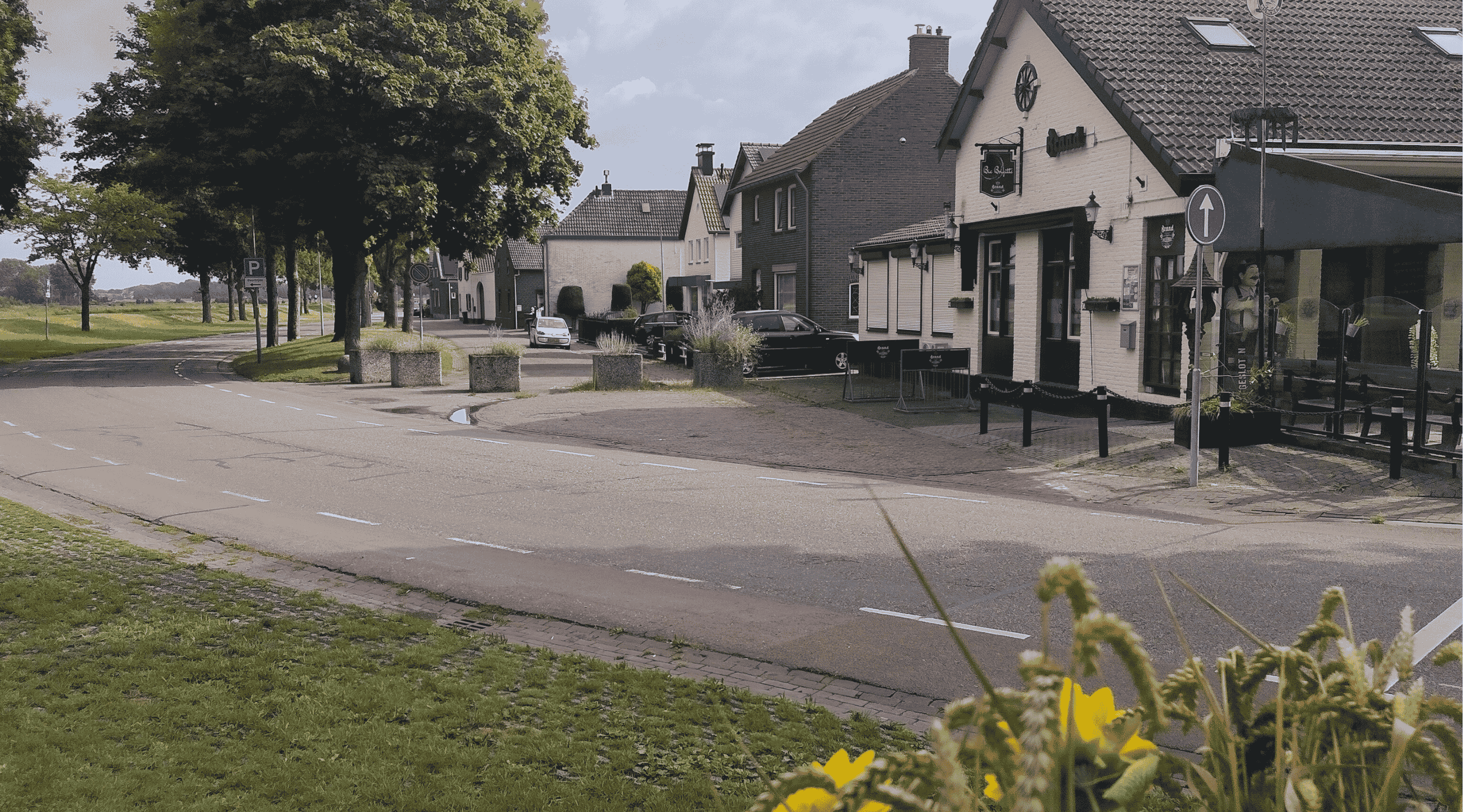

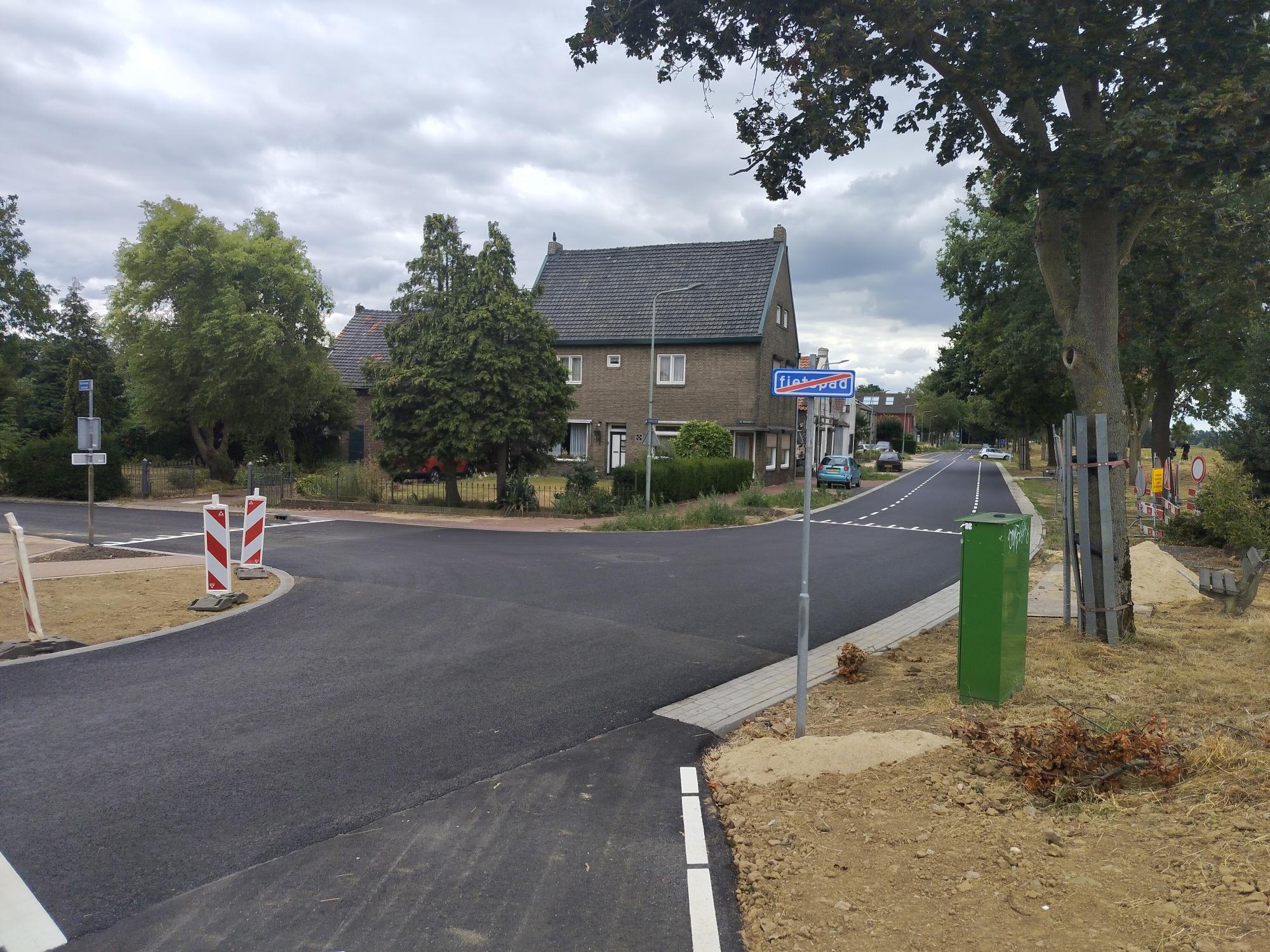

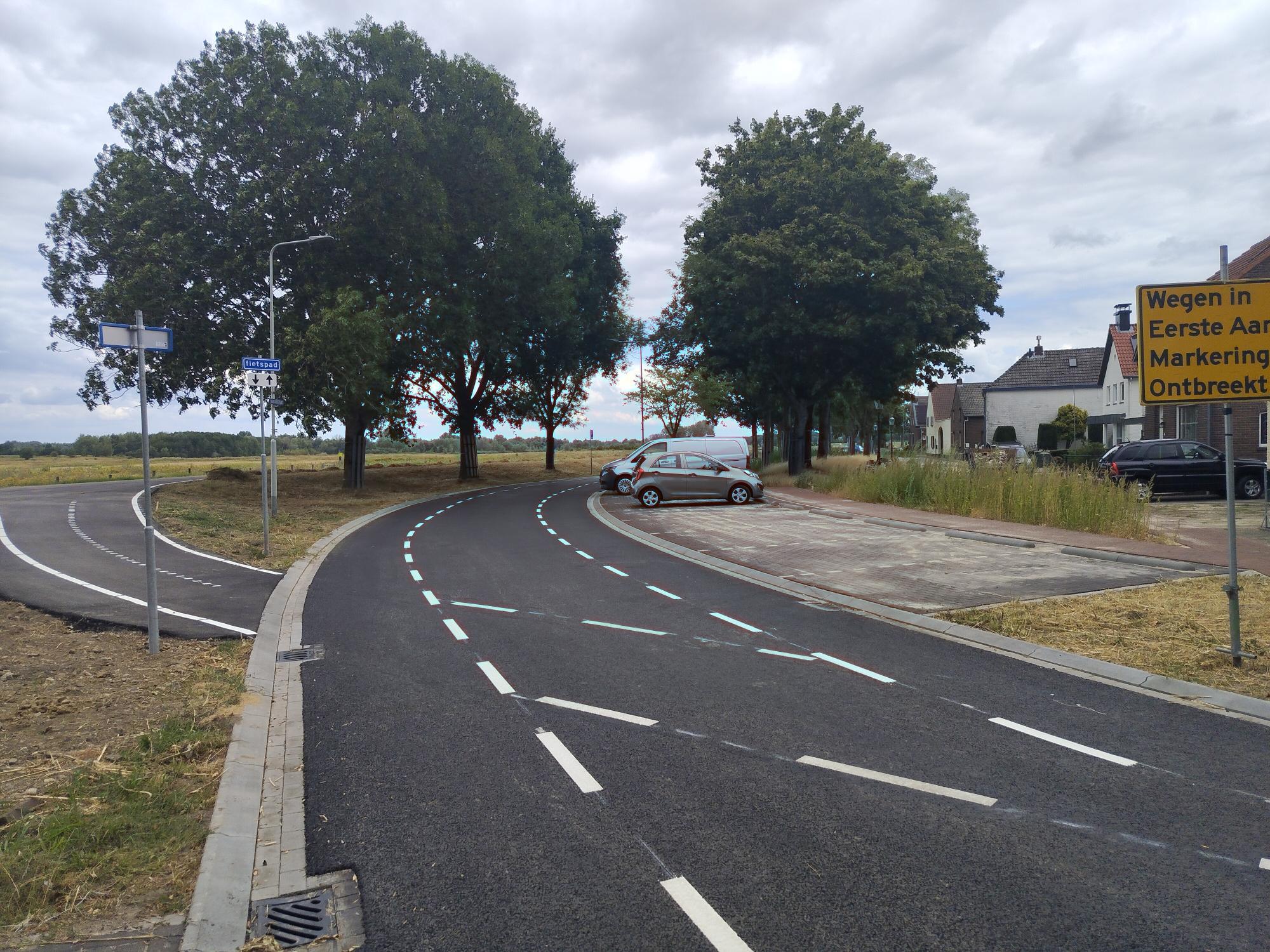

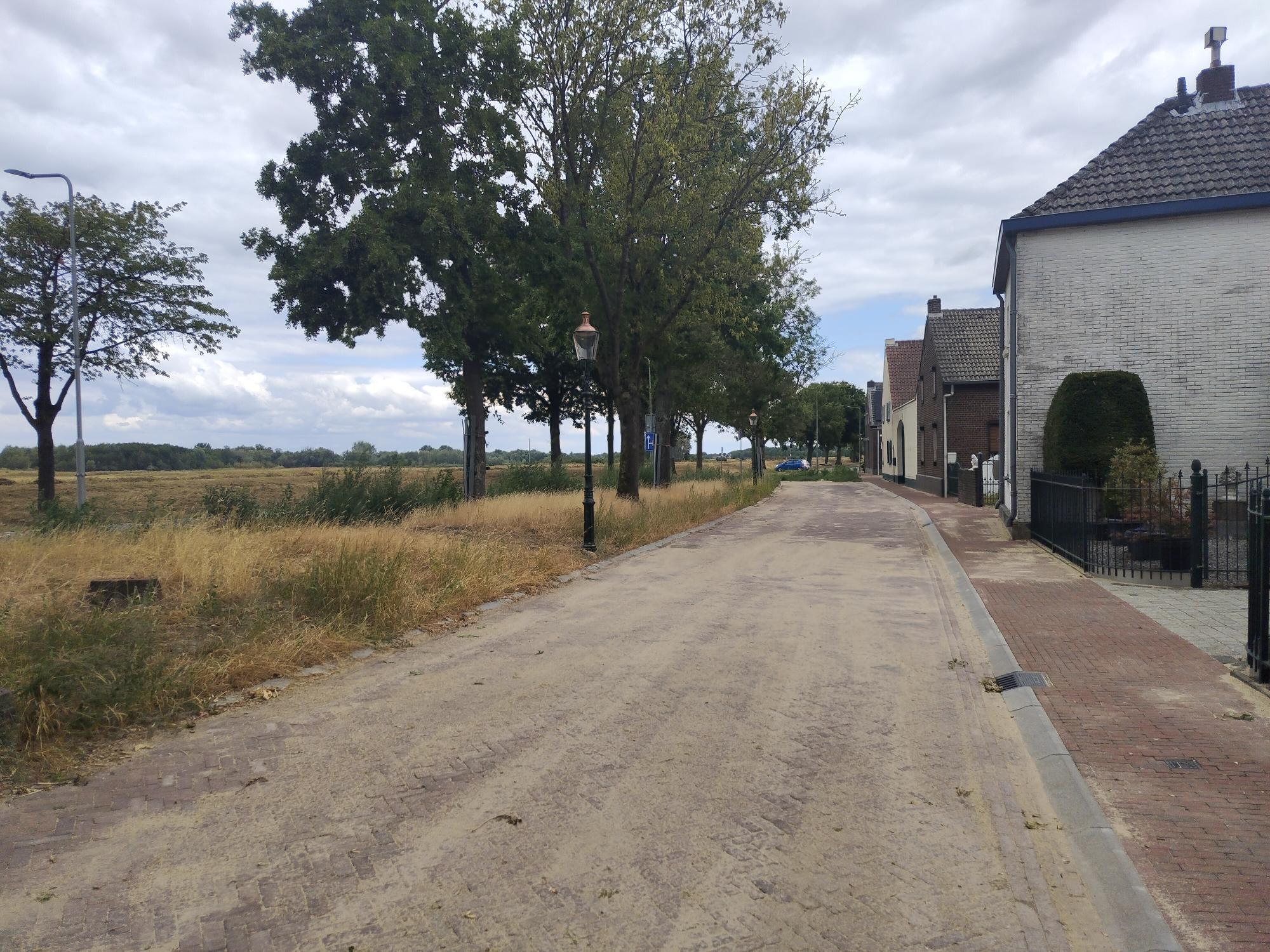

Nabij komingang vannuit ObbichtParallelweg met oude straatlantaarnsBie BrigitteKruising Nattenhover Koestraat

Overzicht werkgebied (zonder het fietspad naar het veerpontje)

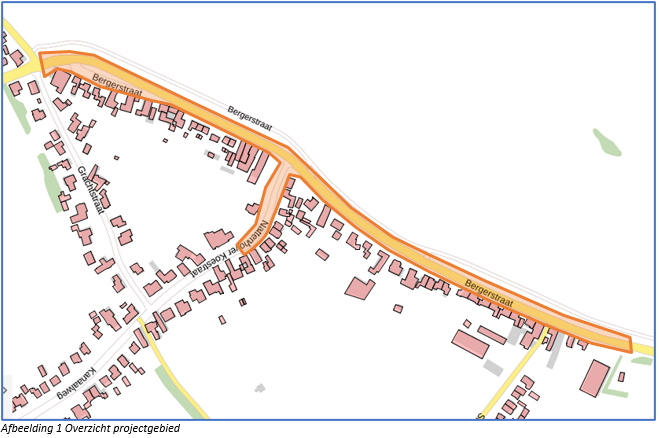

Overzicht project Bergerstraat Nattenhoven

Eerste bewonersavond

Op 31 oktober 2024 was een informatiebijeenkomst over de herinrichting van de Bergerstraat. Daarbij hebben we bewoners en ondernemers uitgenodigd om mee te denken. Zo zorgen we dat de nieuwe straat niet alleen past bij de regels van de gemeente, maar ook bij de wensen van de mensen die er wonen of werken. We spraken onder andere over parkeren, bereikbaarheid, groen, wandelen, fietsen en wateroverlast.

Tweede bewonersavond

Op 31 maart was een tweede informatieavond. Het ingenieursbureau PlanburoB liet het ontwerp zien en legde de verschillende keuzes uit. De reacties waren positief, maar er waren nog enkele verbeterpunten. Bijvoorbeeld over het aantal parkeerplaatsen op een deel van de straat. Die aanpassingen waren op de avond beloofd.

De presentatie van de tweede informatieavond. (PDF, 2.8 MB)

Derde bewonersavond

Tijdens de derde bewonersavond konden inwoners de laatste veranderingen bekijken. Die gingen vooral over parkeren. Na de opmerkingen van die avond hebben we het plan op een paar punten aangepast.

Ontwerp Bergerstraat

Bekijk het aangepaste definitieve ontwerp van de Bergerstraat hieronder:

Ontwerp riolering Nattenhover Koestraat

Bekijk het ontwerp riooluitbreiding Nattenhover Koestraat (PDF, 650.4 kB)

Nieuw fietspad lang de Veerweg

Het fietspad Veerweg is uit de uitvoering van de Bergerstraat gehaald. Mogelijk wordt deze in de toekomst alsnog aangelegd of wordt een andere vorm gekozen voor het verbeteren van de fietsstructuur Stein.

Trage paadjes

Vanuit het Waterschap Limburg is geen toestemming verleend voor het aanleggen van een traag paadje langs het bestaande fietspad. Reden hiervoor is dat er te weinig gras over bleef voor het afstromend water.

Planning

Hieronder staat een overzichtelijke planning van de werkzaamheden aan de Bergerstraat en de Nattenhover Koestraat:

  • Bergerstraat fase 1: tussen de Grachtstraat en de Nattenhover Koestraat: gereed.
  • Aanleg riolering Nattenhover Koestraat: gereed.
  • Bergerstraat fase 2: tussen Nattenhover Koestraat en Sint Hubertuslaan: gereed.
  • Bergerstraat fase 3: tussen Sint Hubertuslaan en de komgrens richting Obbicht: gereed.
  • Afbouwfase: na de bouwvakantie (17 tot en met 28 augustus) is de aannemer nog twee weken bezig met de laatste werkzaamheden. De fietsstroken worden dan aangebracht, de putten worden dan ingeboord en er wordt opgeruimd. De weg is gedurende deze periode weer afgesloten voor doorgaand verkeer.
  • Groen: In het najaar planten we de bomen aan en zetten we planten in de groenvakken. Dit wordt door een gespecialiseerd bedrijf gedaan en wordt ook voor de komende 3 jaar onderhouden. Wanneer dit gaat gebeuren, sturen wij je een bewonersbrief.

Omleidingen

Vanuit Obbicht en Sittard wordt er voor de laatste twee werkweken (afbouwfase) een omleiding ingesteld via Graetheide. Helaas zijn er nog veel mensen die toch de kortste weg zoeken en door de wijken gaan rijden. Dit kunnen we helaas niet voorkomen omdat we de bewoners en hulpdiensten niet willen hinderen in de bereikbaarheidsmogelijkheden. Daardoor is extra hinder te verwachten.

Voor de beplantingen verwachten we minder hinder dan voor de wegwerkzaamheden. Als er hinder te verwachten is, dan sturen wij je hier een bewonersbrief over.

De planning van de laatste fases kun je ook bekijken via Melvin.

Heb je vragen of opmerkingen?

Neem dan contact op met het Klant Contact Centrum (KCC) via 046-435 93 93. Vermeld hierbij het zaaknummer 20240812150715, zodat we je sneller kunnen helpen. Of stuur een e-mail naar Maarten Beks via maarten.beks@gemeentestein.nl.
